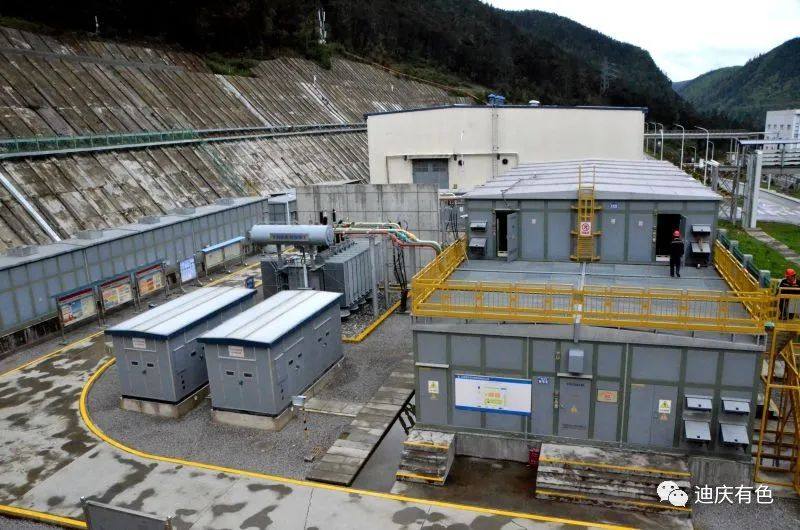

7月8日,迪庆有色110kV普朗铜矿变电站母联开关满负荷合闸成功,合闸后各项验证指标正常,代表着制约迪庆有色生产稳定运行的供电电源切换造成减产、减负荷问题得到圆满解决,将极大地降低了公司外部供电电源切换带来的经济损失和安全风险。
据了解,110kV普朗铜矿变电站最大设计负荷76.7MW,年供电能力5.6亿度,以两台主变压器分离、母线为分段、单母线分段接线形式,向公司生产系统供电。2020年,迪庆有色在原“香-普线”输电的基础上,建成第二条供电回路“浪-普线”,组成了公司外部供电的系统双回路。也正是如此,当线路检修等因素出现、迪庆供电局需切换供电线路时,迪庆有色的110kV普朗铜矿变电站,需要提前停运一个生产系列、停运一台主变方可完成电源切换的倒电操作,由此给公司的正常生产组织和稳定生产经营带来不小损失和风险。
为解决这一问题,迪庆有色设备能源部积极探索,多次协调,向迪庆供电局递交了以电气合环方式满负荷分合110kV普朗铜矿变电站的母联开关的申请,以此满足倒电作业不影响公司正常生产和安全风险降低的目的。经过迪庆供电局组织的专家论证、研究,2021年7月8日,迪庆有色获得了供电局最终许可,促成这次110kV普朗铜矿变电站母联开关的满负荷合闸操作,并取得一次验证成功。
迪庆有色110kV普朗铜矿变电站实现母联开关满负荷合环运行在迪庆州境内企业尚属首家,在行业内也不多见。它的成功运行,将为迪庆有色减少每次因倒电造成的生产影响时间6小时,预计每年可为企业减少经济损失450万元。
